[:es]Avanza en Cienfuegos construcción de la mayor Central Eléctrica Diesel[:]

[:es]

Cienfuegos, 21 abr.- La ejecución de la mayor Central Eléctrica de Grupos Electrógenos Diesel avanza enclavada al norte de la Refinería de Petróleo Camilo Cienfuegos en el centro sur del archipiélago.

De 84 Mega watts (MW) con 40 motores generadores, la instalación dispondrá de una tecnología procedente de Alemania y prevista a terminarse para finales del presente año.

El director de la Empresa Eléctrica Provincial, Jesús Rey Pérez, a cargo de la inversión destaca que garantizarán servicios a Cuba y constituye el 60 por ciento de la demanda cienfueguera, desde esta obra, donde los constructores cumplen el cronograma para la más moderna instalación del país.

Más de 120 mil metros cúbicos deben escavar buldóceres de la Empresa de Construcción de Obras Industriales No. 12, con vista a la parte civil, y terminar en septiembre la instalación de los motores, que permitirán iniciar la puesta en marcha y sincronizar al Sistema Electro energético Nacional.

Valorada en casi 37 millones de pesos, ocupa unas 35 hectáreas y dispondrá de líneas de enlace, oleoducto desde la refinería y conductora de agua, informa el jefe de la Dirección Integradora de Proyectos de la Empresa Eléctrica, Ingeniero Alfredo Abrahantes León.

“Se está realizando un proyecto de 200 MW en el país, anuncia, como esta de Cienfuegos, una en Matanzas de 32 motores, otra en Cabaiguán y la restante en Caamaño, Pinar del Río”.

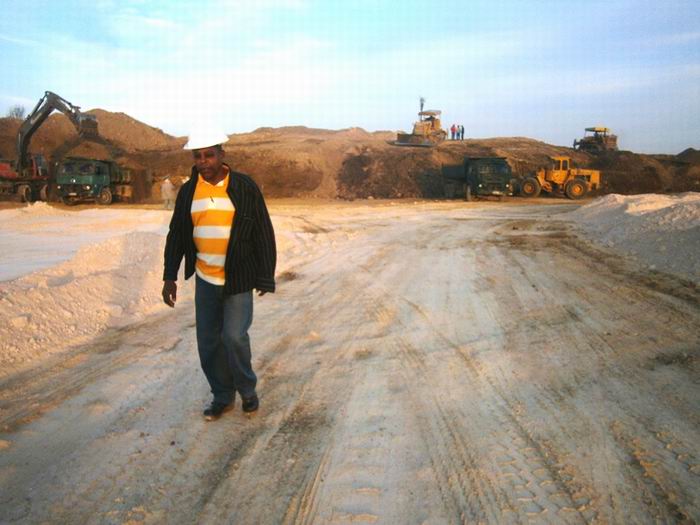

El Director Adjunto de la ECOI 12, Joel Correa Alonso precisa que parte de la capacidad constructiva está en la obra del Programa Energético. Foto: Mireya Ojeda

Asimismo, el Director Adjunto de la ECOI 12, Joel Correa Alonso precisa que parte de la capacidad constructiva está en la obra del Programa Energético priorizado del país y trabajan sin mirar el reloj.

“Diariamente movemos cuatro mil metros cúbicos en un turno de trabajo, comenta, y trabajamos aproximadamente entre 10 y 12 horas, lo que nos ha permitido tener adelanto en el cronograma de ejecución”.

“Para el 19 de mayo, dice, concluiremos la etapa de movimiento de tierra de la subestación eléctrica”.

Comenzaron el movimiento de tierra a principios del año en curso, luego del desbroce y los estudios topográficos.[:]
